Zentraldeponie Hubbelrath: Parallele Deponiebauarbeiten im Nord- und Südbereich

Deponien dienen der dauerhaften Beseitigung von nicht recyclingfähigen Abfällen, entsprechend komplex ist ihr Bau. Das konstruktive Prinzip basiert auf einer Einkapselung der Abfälle. Bei der ZDH ist aktuell eindrucksvoll zu sehen, welche Baumaßnahmen für die Abdichtung unter und oberhalb des Abfallkörpers einer DK-II-Deponie notwendig sind – hier werden in unterschiedlichen Deponieabschnitten Maßnahmen der Einrichtung und Stilllegung zeitgleich durchführt.

Oberflächenabdichtung der Norderweiterung

Der Bau der Basisabdichtung der Norderweiterung wurde 1999 begonnen, innerhalb von 21 Jahren wurden 1,6 Mio. m³ Ablagerungsvolumen verfüllt. Die Ablagerungsphase der Norderweiterung ist seit 2020 beendet, aktuell wird Sie stillgelegt. Noch in diesem Jahr wird der letzte Bauabschnitt der Oberflächenabdichtung der Norderweiterung der ZDH abgeschlossen. Dann ist die Oberflächenabdichtung auf einer Fläche von ca. 85.000 m² komplett aufgebracht.

Gut sichtbar auf diesem Bild ist der lagenweise Aufbau der Oberflächenabdichtung

Die erste Schicht der Oberflächenabdichtung ist die Trag-& Ausgleichsschicht. Diese dient den beiden darüberliegenden Abdichtungskomponenten, der geosynthetischen Tondichtungsbahn und der Kunststoffdichtungsbahn als tragfähiges und ebenes Planum. Die Trag-& Ausgleichsschicht wird aus einer güteüberwachten aufbereiteten Hausmüllverbrennungsasche aus der REMEX-Betriebsstätte Düsseldorf-Wesermünderstraße hergestellt.

Auf den beiden Abdichtungskomponenten wird eine Drainagematte verlegt. Diese leitet das Regenwasser, welches dank der Abdichtungsschichten nicht mehr in die Deponie eindringen kann, kontrolliert in die Randgräben ab. Über der Drainagematte wird in steileren Bereichen ein Geogitter verlegt und mit Kies-Sand ballastiert. Als Abschluss wird auf dem Kies-Sand bis zu 2,20 m Rekultivierungsboden, welcher am Standort bei der Einrichtung der Süderweiterung anfällt, eingebaut. Auf dem Rekultivierungsboden wird durch Anspritzbegrünung eine regionale Saatmischung aufgebracht, die zum Schutz mit einer Erosionschutzmatte belegt wird.

Die Flächen werden, sobald das Saatgut eine dichte Grasnarbe entwickelt hat, mit Schafen bewirtschaftet. Die extensive Bewirtschaftung fördert die Entwicklung einer artenreichen Vegetation und schafft wertvolle Lebensräume, sodass sich zahlreiche Insekten- und Tierarten wieder ansiedeln können.

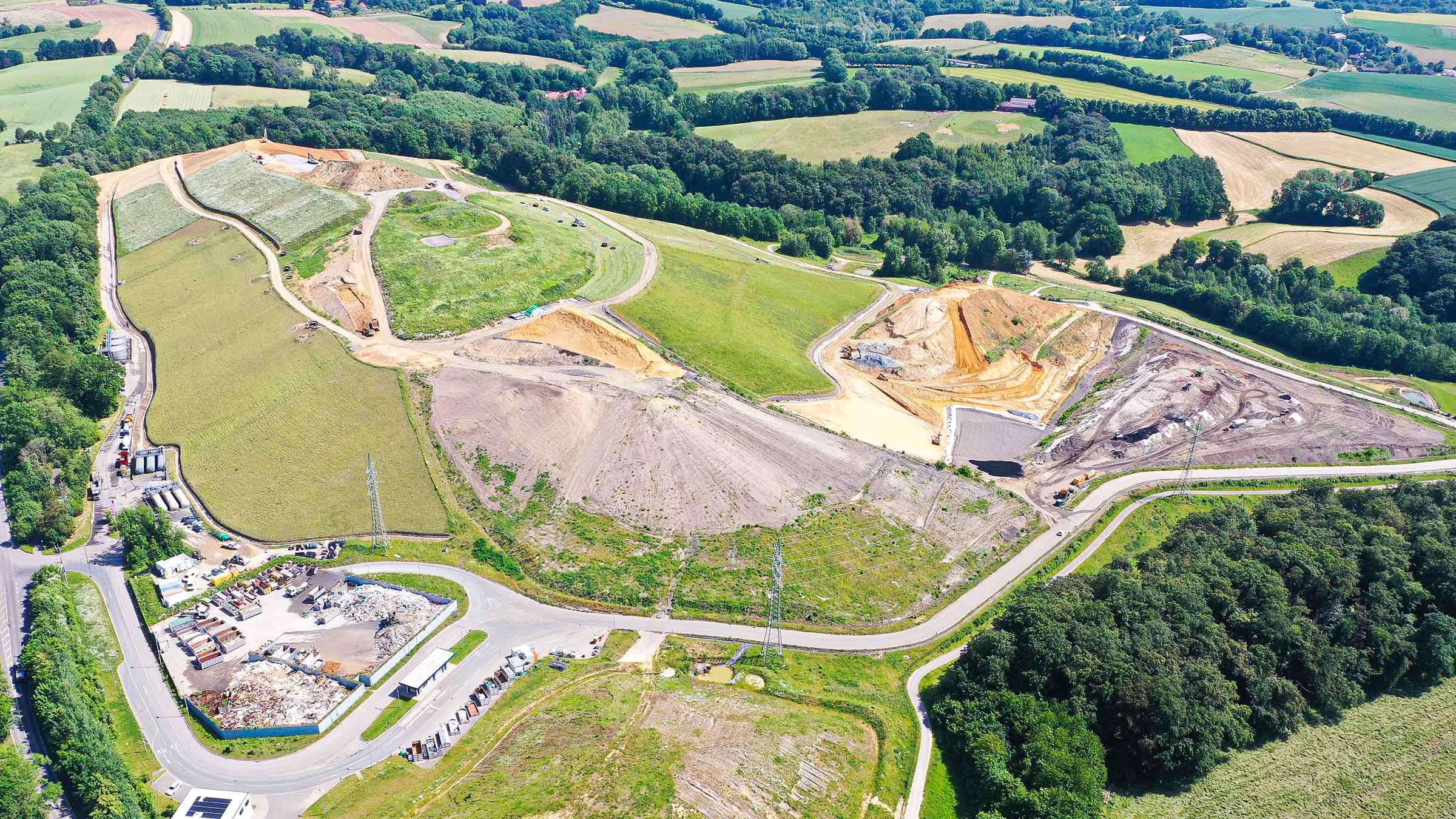

Die graue Fläche ist mit Hausmüllverbrennungsasche profiliert, auf dem weißen Vlies wird der Kiessand aufgebracht. Auf den grünen Flächen ist die Rekultivierung abgeschlossen.

Einrichtung des zweiten Bauabschnitts der Süderweiterung

Mit dem neuen Bauabschnitt 2.2 erschließt die ZDH weiteres Ablagerungsvolumen von rund 298.700 m³ für DK-II-Abfälle in der Süderweiterung. Insgesamt stehen in der Süderweiterung 2,6 Mio. m³ zu Verfügung. Dafür wird zunächst der vorhandene Boden abgetragen. Dieser Boden wird vor Ort wiederverwendet und in den Rekultivierungsschichten anderer Deponieabschnitte eingebaut.

Nach dem vollständigen Aushub bis zur Deponiesohle wird die geologische Barriere hergestellt. Da der natürlich vorhandene Boden die erforderlichen Eigenschaften einer geologischen Barriere nur zum Teil erfüllt, wird diese technisch verbessert. Hierzu werden zwei Tonschichten mit einer Stärke von jeweils 0,25 m eingebaut. Auf der geologischen Barriere wird anschließend die mineralische Dichtung errichtet, die ebenfalls aus zwei Tonschichten mit jeweils 0,25 m Stärke besteht.

Im vorderen linken Bildbereich ist die vorbereitete Aufstandsfläche der Deponiebasis zu erkennen. Rechts davon ist der bereits hergestellte Abschnitt der Deponiebasis sichtbar. Im hinteren Bereich befindet sich der bereits verfüllte Bauabschnitt 2.1 der Süderweiterung. Links liegt der aufgemietete geogene Bodenaushub.

Einrichtung des Bauabschnitt 2.2 der Basis Süderweiterung

Nach Fertigstellung der mineralischen Dichtung wird als zweite Dichtungskomponente eine BAM-zertifizierte Kunststoffdichtungsbahn (KDB) verlegt. Zum Schutz dieser Dichtungsbahn wird ein Vlies aufgebracht.

Darüber wird eine Schutzschicht aus gebrochenem und gesiebtem Straßenaufbruch der Körnung 0/8 mm hergestellt. Auf dieser Schutzschicht folgt die Entwässerungsschicht, die ebenfalls aus aufbereitetem Straßenaufbruch besteht, jedoch mit einer gröberen Körnung von 8/32 mm.
Die für die Schutz- und Entwässerungsschicht eingesetzten Deponieersatzbaustoffe werden aus Abfällen aufbereitet und stammen aus der REMEX-Betriebsstätte Köln Gotlandstraße.

Vorbereitende Arbeiten der Oberflächenabdichtung des ersten Abschnitts der Süderweiterung

In diesem Jahr beginnt ein weiterer Meilenstein für die Süderweiterung der Deponie, es wird mit dem Bau der Oberflächenabdichtung und der Rekultievierungsschicht des ersten Bauabschnitts 2.1 begonnen. In 2018 wurde die Süderweiterung der Zentraldeponie Hubbelrath von der Bezirksregierung Düsseldorf genehmigt. Nach Erhalt der Genehmigung wurde im gleichen Jahr mit dem Bau der Süderweiterung begonnen. Der erste Abschnitt wurde 2019 für die Verfüllung in Betrieb genommen und wurde bis 2025 verfüllt. Dabei wurden ca. 675.000 m³ in den ersten Bauabschnitt der Süderweiterung eingelagert.

Die Oberflächenabdichtung wird im ersten Abschnitt auf ca. 27.000 m², mit dem gleichen Aufbau wie bei der nördlichen Erweiterung aufgebracht. Die Baumaßnahme soll in 2027 abgeschlossen werden.

Insgesamt sind neun Bauabschnitte für die Herstellung der gesamten Oberflächenabdichtung der Süderweiterung geplant. Diese werden in den nächsten 10 bis 15 Jahren, sukzessive nach Verfüllung der eingerichteten Bauabschnitte aufgebracht.

Schwarz umrandet ist die Fläche der Oberflächenabdichtung, rot umrandet ist der eingerichtete Bereich der Basis 2.2

„Die parallelen Bauarbeiten zeigen den kontinuierlichen Ausbau und die nachhaltige Weiterentwicklung der Zentraldeponie Hubbelrath – von der Schaffung neuer Deponiekapazitäten bis zur umweltgerechten Rekultivierung abgeschlossener Bereiche.“

Jochen Vogel, Betriebsleiter Zentraldeponie Hubbelrath
